【重点项目】景宁高速公路建设进展情况

来源:中国景谷网 作者:县融媒体中心 县交通运输局 时间:2023-08-29 阅读:

小黑江大桥效果图

项目建设推进情况

近期正值雨季汛期,为保障生产安全,景宁高速建设进度放缓,路基工程暂停施工,桥涵工程、隧道工程按照生产组织计划有序施工。截至8月25日:

桥涵工程方面。一工区芒现2#大桥、课里河1#大桥已启动墩柱施工,累计完成1392.757米,完成比例3.03%;一工区课里河3#大桥、三工区平掌大桥、岔河大桥、暖里河7#大桥,五工区铁厂河大桥、下昔朗大桥、中昔朗大桥,六工区宽宏河大桥、西萨互通匝道桥,八工区老师寨互通匝道桥已启动桩基工程施工,累计完成桩基518棵,完成比例13%。

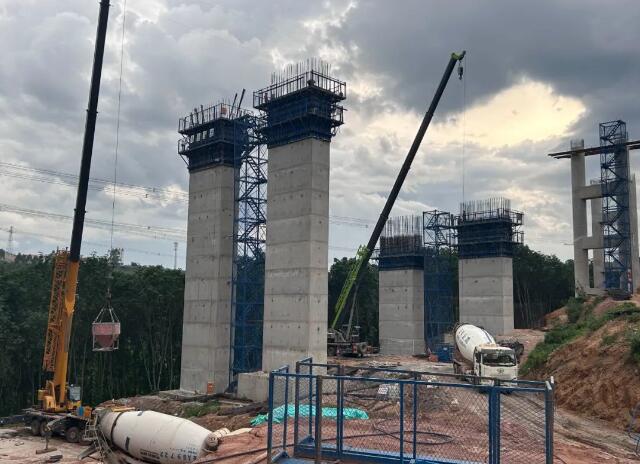

芒现 2#大桥墩柱施工

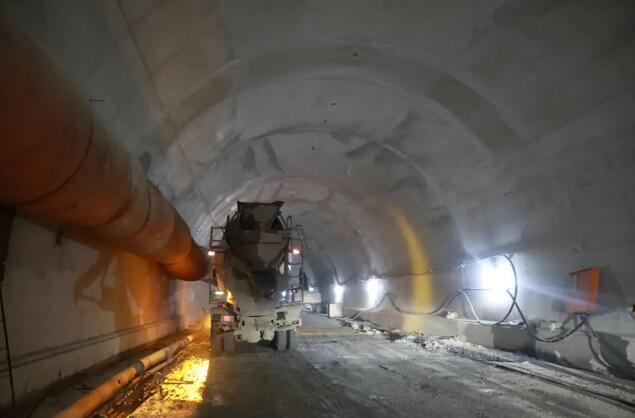

课里河 1#大桥施工

芒现 2#大桥墩柱施工

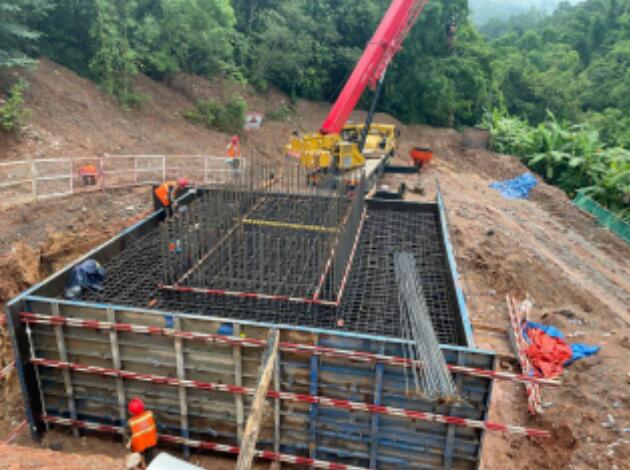

铁厂河大桥承台钢筋、模板施工

隧道工程方面。那西田隧道出口端完成洞口工程施工,着手准备进洞施工;盐店坡隧道进口端双幅完成开挖及初支649.8米、仰拱608.7米、二衬522.8米;出口端双幅完成开挖及初支1082米、仰拱983米,二衬894米;河底隧道出口端双幅完成洞身开挖及初支766米、仰拱683米、二衬599.5米、明洞5米;暖里隧道进口端双幅完成洞身开挖及初支1067米、仰拱963米、二衬855米;出口端完成洞身开挖及初支267米、仰拱190米、二衬135米;摩天山隧道出口端双幅完成洞身开挖及初支1076.9米、仰拱1009.8米、二衬946.6米;铁厂隧道进口端双幅完成洞身开挖及初支2305.4 米、仰拱2199米、二衬2112.1米。

河底隧道效果图

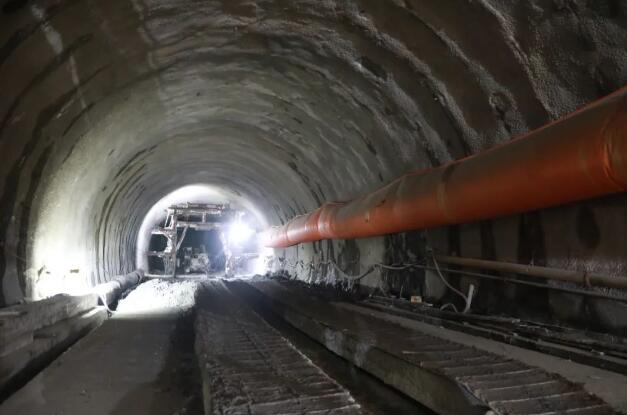

那西田隧道出口端完成洞口工程施工

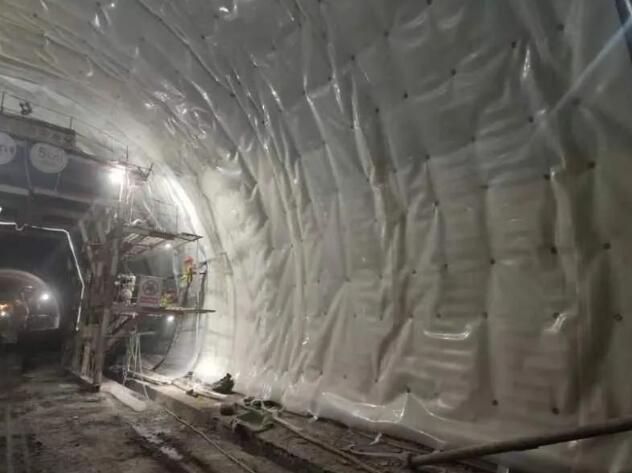

盐店坡隧道进口端施工

盐店坡隧道出口端施工

河底隧道出口端施工

暖里隧道进口端施工

暖里隧道出口端施工

摩天山隧道出口端施工

铁厂隧道进口端施工

本文来源:中国景谷网 作者:县融媒体中心 县交通运输局

 上一篇: 【领导调研】杨建忠到县政协调研
 下一篇: 【食品安全】景谷召开“全省食品安全示范县”市级复审工作启动及领导访谈会议

Copyright 普洱市景谷傣族彝族自治县融媒体中心All Rights Reserved
地址:普洱市景谷县威远镇大寨树塔路802号 电话:0879-5229786 投稿邮箱:jgtvxinwenbu@126.com
滇ICP备2021006329号 互联网新闻信息服务许可证53120210106 不良信息举报:0879-5229786 投诉举报邮箱:jgxrmtzx@126.com
滇公网安备53082402530836号
